屏蔽機房解決方案
一、執行標準
1、中國人民解放軍:GJB 5792-2006《軍用涉密信息系統電磁屏蔽體等級劃分和測量方法》
2、國家保密局:BMB3-1999《處理涉密信息的電磁屏蔽室的技術要求和測試方法》
3、檢測依據:GB12190-2006 《高性能屏蔽室屏蔽效能測量方法》
二、屏蔽室性能參數
電磁屏蔽室性能主要用綜合屏蔽效能(SE)描述,單位dB
SE=20 logE0/E1
E0:屏蔽前電磁輻射強度
E1:屏蔽后電磁輻射強度
典型參數:
頻率范圍 | 屏蔽效能SE |
14KHz | ≥ 70dB |
200KHz | ≥ 85dB |
450KHz-50MHz | ≥ 100dB |
50MHz -1000MHz | ≥ 100dB |
1GHz-10 GHz | ≥ 100dB |
三、電磁屏蔽室的用途
1、阻斷室內電磁輻射向外界擴散,可以防止室內重要信息泄漏或抑制無線設備或者射頻設備對外界的干擾。
2、隔離外界干擾,保證設備電子設備的正常運行。

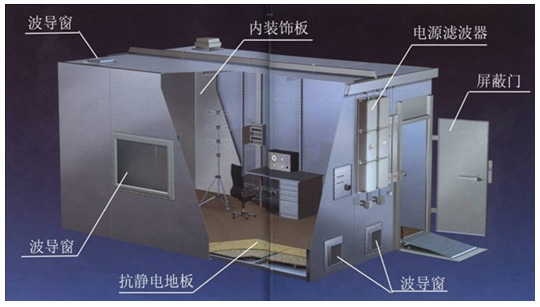

四、屏蔽工程組成
殼體(本案以鋼板焊接式電磁屏蔽室為例):由六面龍骨框架焊接冷軋鋼板組成屏蔽室殼體。龍骨框架由槽鋼、方管焊接而成,地面龍骨(地梁)與地面進行絕緣處理,墻體、頂?shù)撞烤捎美滠堜摪?。在車間預制成模塊,運往現場安裝。焊接均采用CO2保護焊,連續滿焊;用專用儀表檢漏,防止漏波;所有鋼質殼體必須進行良好的防銹處理。
電磁屏蔽門:電磁屏蔽門是屏蔽室唯一活動部件,也是屏蔽室綜合屏蔽效能的關鍵,技術含量較高,材料特殊,工藝極其復雜,共26道工序。電磁屏蔽門有鉸鏈?zhǔn)讲宓堕T(mén)、平移門兩大類,各有手動、電動、全自動等形式。如考慮使用的穩定性及性價比,則首選手動插刀式鉸鏈門(標準門1900㎜×850㎜)。
蜂窩型通風波導窗:通風換氣、調節空氣是屏蔽室必備設施。蜂窩型波導窗不妨礙空氣流通,卻對電磁輻射有截止作用。目前采用300mm×300mm×50mm規格的全焊接式蜂窩式波導窗,插入損耗150KHz~1GHz≥100dB,完全滿足《規范》要求。屏蔽室按面積大小配置相應數量的波導窗,分別用于進風、排風、瀉壓。
強弱電濾波器:進入屏蔽室的電源線、信號線等導體都會夾帶傳導電磁干擾,使用相應的濾波器加以濾除。
波導管:進入防護室的各種非導體管線如消防噴淋管、光纖等,均使用波導管進行隔離。
室內電氣、室內裝修:包括穿管走線、配電箱、照明、插座及吊頂、墻面裝修、地面防靜電地板等。為確保屏蔽室穩定運行,電氣、裝修材料必須選用符合國家標準的防火、防潮、環保產品。
五、電磁屏蔽室建設工序
(一)電磁屏蔽室工程包括現場測量、技術設計、生產安裝圖紙、車間生產、現場安裝、自檢、驗收等程序。
1、屏蔽室安裝現場準備:安裝現場要求一干(環境干燥)、二凈(室內、室外清潔無雜物)、三平(頂、墻、地平)、四到位(風氣水管、強弱電、接地線到位)。
2、車間生產:包括殼體鋼板模塊制作、龍骨框架材料準備、電磁脈沖防護門制作、波導窗制作;濾波器、波導管、室內電氣、內裝材料配置等。
3、包裝、運輸、搬運:地下工程多偏僻,道路差,特別是材料搬運困難,應進行良好組織。
4、現場安裝:包括搭建龍骨框架,鋼板模塊焊接,防護門、濾波器、波導窗、轉接板等安裝,波導窗與空調風口銜接,防護效能自檢,室內電氣鋪設,內裝修等環節。如有一級防震則涉及交叉作業,需做好協調工作。
5、產品自檢:為保證屏蔽室建設工程質量,確保驗收順利,承建單位應具備質量自檢能力,能否主動把握產品質量,是衡量其綜合實力的重要因素。屏蔽室自檢包括殼體自檢,即在屏蔽殼體完成時進行初檢,主要目的是查漏、補漏。
6、組織驗收:由建設單位邀請權威機構按照國家或軍隊標準,對屏蔽室進行檢驗測試,出據測試報告,是屏蔽室建設的最終環節。因我司的自檢標準一般高于驗收標準,故一次驗收合格率應在98%以上。
(二)工程周期
工程周期(以20~30㎡屏蔽室為例):現場勘測5天,設計圖紙3天,車間生產7天,現場安裝15天,一般在30天左右
